保通先锋② | 创新“运营前置”理念,提前参与新线建设

时间:2020-12-04 浏览量:6386 稿源:综合部(党委办公室、董事会办公室)

4号线开通在即,连接起“千年古镇”慈城和“城市后花园”东钱湖,被誉为最美地铁线。

每条新线的建设历程,都是一场攻坚克难的长跑。背后是一支支奋战一线、默默付出,为新线开通保驾护航的轨道铁军。

今天我们推出“保通先锋②”,倾听运营一线人员参建故事。

3天摸清30个变电所位置

供电维修中心参建团队

作为最早一批参建团队,他们由2名专业工程师和6名工班员组成。

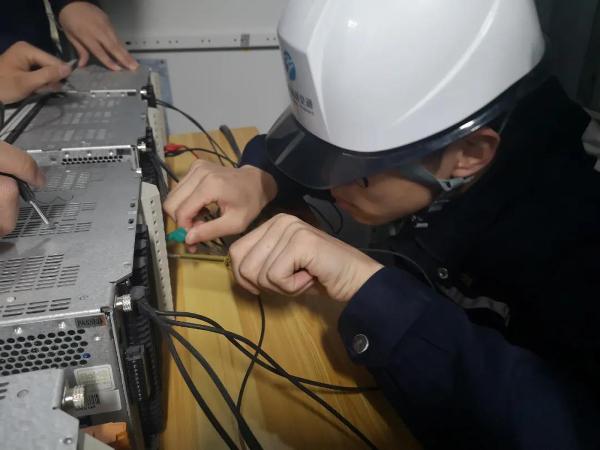

4号线全长35.95公里,30个变电所,每个变电所将近200台设备。2019年7月23日,参建班组第一次来到4号线慈城停车场。

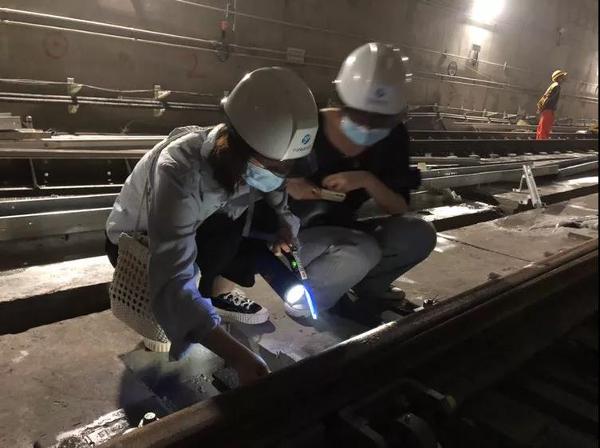

从现场勘探做起,只用了3天时间就摸清现场每一个变电所的位置,将现场安全生产责任分配到人。

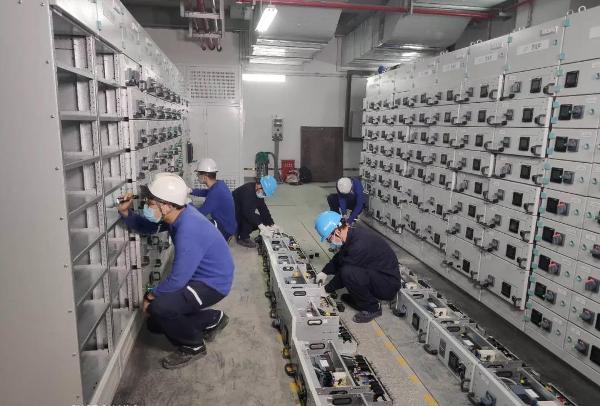

变压器设备房温度长期超过40℃,但他们始终以昂扬的斗志和高度的责任心去破题、解题。在供电系统建设阶段,每一个人同施工单位同频共振,以所为家,在大大小小、条件艰苦的“毛胚房”里见证了每一项隐蔽工程、每一步的试验内容,共同出谋划策解决难题。

8月的宁波炎热且湿润,参建组初心始终沉静坚定;12月的宁波寒冷且阴暗,参建组身影始终温暖活跃。

攻坚克难 创新争效

站务一中心二车间

团队组建于2019年12月,在筹备期间内,主要负责接管区域属地管理、现场施工安全管控、导向标识标贴现场审核、车站设备联调联试及保洁开荒等相关工作。

受疫情影响,今年站务一中心二车间遭受到了“工期紧、人员少、线点长、设备新”等各种困难。车间主任郑祺宏从现场基础管理入手,从员工业务培训出发,奔着“多学多练,多懂多补”的目的,自上到下严抓每一个层级的业务技能,将每一名员工努力打造成一块“好钢”,在各项任务中顺利推进4号线开通筹建任务。

4号线采用的是全新的信号系统,作为行车安全牵头负责人曹海岳深感责任重大。在得到厂家的模拟系统之前,他连夜研究V+编程,通过自学和结合厂家提供的系统资料,制作一一款简易的仿真ATS操作软件,为站务人员提供一个能够自己动手实操的平台,助力员工业务提升。在新线物资管理方面,副主任刘建军编制了《站务物资统型配置标准及要求》,规范了新线物资型号、规格、数量,为4号线物资筹备节省费用。

车间还成立了巡视组,负责进站排查工作。有意思的是,由于经常进站前一身白净,巡视后满身泥泞,被大家戏称为“吃灰队”。

数说

他们创新“运营前置”理念, 提前介入工程建设,参与数十个专业的联调联试,上千名运营人用自己的初心全力冲刺,力保顺利开通。

成立运营筹备工作组,明确人员岗位职责,修订完善安全管理类、行车管理类、服务管理类、维护维修类、操作办法类等文件共计203份,制订各类应急预案101个,开展应急演练19项,为设备后续有效维护、科学管理奠定基础。
